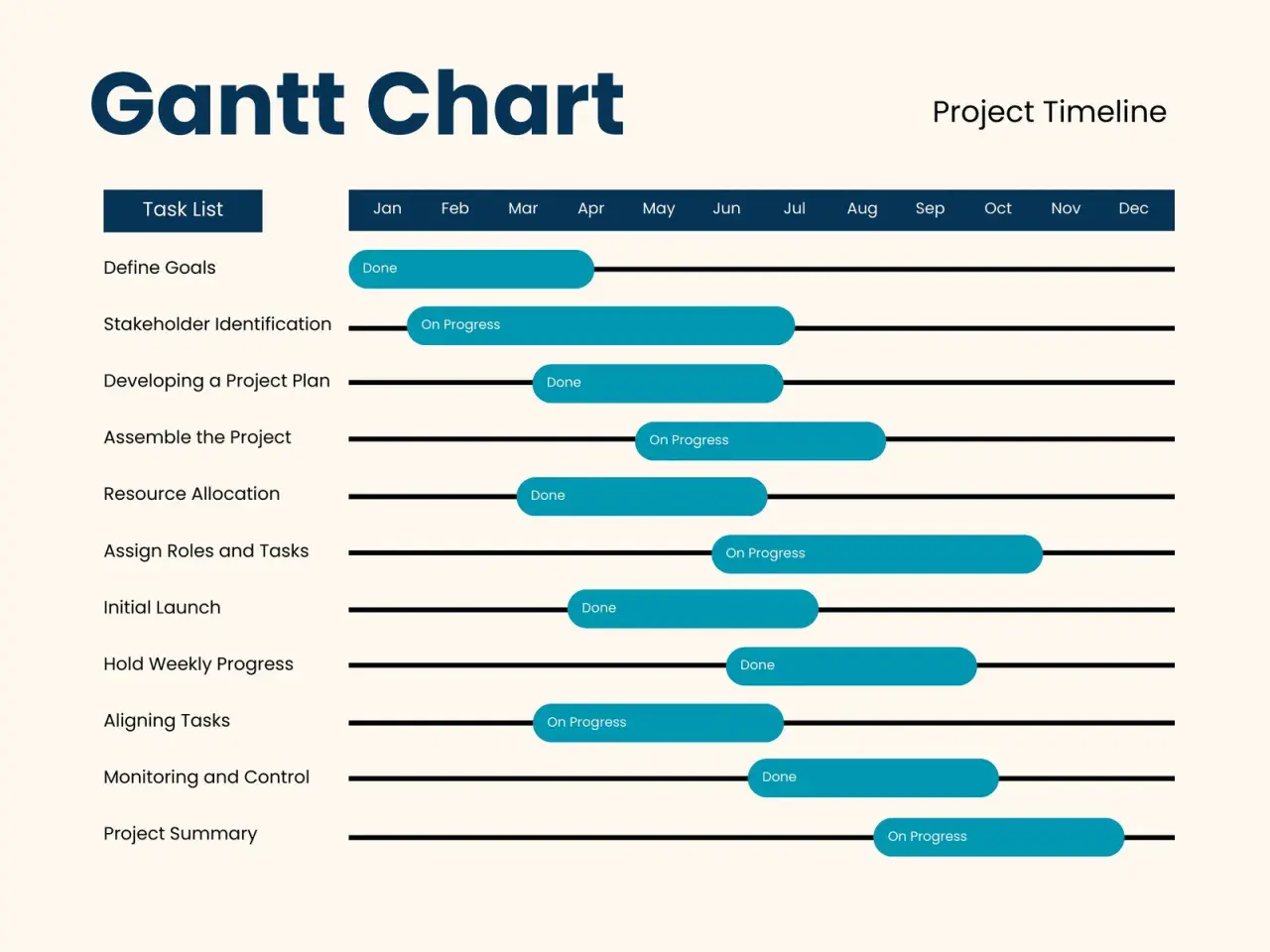

Un diagramma di Gantt da compilare serve a trasformare un progetto in un piano leggibile: attività, durate, responsabilità e scadenze smettono di stare sparse tra file diversi e diventano una sequenza chiara. In ambito aziendale lo uso soprattutto quando devo coordinare più persone, ridurre le sovrapposizioni e capire subito dove il lavoro può rallentare. Qui trovi un metodo pratico per riempirlo bene, scegliere il formato giusto e adattarlo a progetti HR, digitali o trasversali.
Le informazioni chiave da tenere sotto mano prima di riempire il Gantt
- Ogni attività deve avere inizio, fine, responsabile e dipendenza chiari.
- Per progetti brevi funziona bene una vista settimanale; sopra i 3 mesi conviene passare a una lettura mensile con milestone.
- Il Gantt aiuta a gestire tempi e sequenze, ma da solo non basta a bilanciare il carico di lavoro del team.
- Un piano troppo dettagliato si aggiorna male: meglio poche attività macro ben definite che decine di micro-compiti.
- La revisione settimanale conta più del template perfetto: se il piano non si aggiorna, perde valore in fretta.
Che cosa deve contenere un Gantt usabile in azienda
Quando preparo un Gantt per la pianificazione aziendale, parto sempre dagli elementi essenziali. Se mancano, il grafico sembra completo ma in realtà non aiuta a decidere nulla. La logica è semplice: una barra senza contesto dice poco, mentre una barra collegata a tempi, responsabilità e dipendenze diventa uno strumento operativo.
| Voce | A cosa serve | Errore tipico |
|---|---|---|
| Attività macro | Descrive il lavoro reale da svolgere | Inserire micro-task troppo dettagliati |
| Durata | Mostra lo spazio temporale dell’attività | Confondere lo sforzo con il calendario |
| Responsabile | Chiarisce chi decide e chi risponde del risultato | Lasciare più nomi senza una ownership unica |
| Dipendenze | Ordina il flusso tra un’attività e l’altra | Ignorare approvazioni, fornitori o vincoli interni |
| Milestone | Segnala un punto di controllo o un traguardo | Trattarle come se fossero attività operative |
| Stato avanzamento | Permette di confrontare piano e realtà | Aggiornarlo solo alla fine del progetto |
Io tengo sempre distinta una milestone da un’attività. Una milestone è un punto di verifica, non un lavoro in sé: ad esempio l’approvazione del budget, la chiusura dei test o il go-live di un nuovo processo. Questa distinzione evita di riempire il piano di date simboliche che non aiutano nessuno a misurare l’avanzamento.
Da qui nasce la domanda pratica: in che ordine conviene compilare il file per non perdere tempo e non costruire un piano fittizio? La risposta sta nel metodo, non nel formato grafico.
Come compilare il diagramma passo dopo passo
Se devo spiegare il processo in modo semplice, lo riduco a una sequenza precisa. Non parto dalle barre, parto dalla logica del progetto. È il modo più rapido per evitare un Gantt bello da vedere ma difficile da usare.
- Definisco l’obiettivo finale in una frase sola, senza ambiguità.
- Suddivido il lavoro in 5-15 attività macro, abbastanza chiare da essere monitorate, ma non così granulari da diventare ingestibili.
- Assegno a ogni attività un responsabile unico.
- Stimo la durata in giorni, settimane o mesi in base all’orizzonte del progetto.
- Segno le dipendenze, cioè le attività che devono finire prima che altre possano iniziare.
- Inserisco traguardi di controllo e momenti di approvazione.
- Rileggo il piano con chi esegue davvero il lavoro e correggo le stime troppo ottimistiche.
Qui emerge quasi sempre il primo errore: confondere durata e sforzo. Una task può richiedere due giornate di lavoro ma occupare un arco di una settimana se aspetta un feedback, una validazione interna o una finestra operativa. In azienda questa differenza pesa molto, soprattutto quando il progetto coinvolge HR, IT e direzione insieme.
Quando il piano è ben impostato, il Gantt non è più solo un calendario: diventa una mappa delle decisioni. Ed è qui che la scelta del formato conta davvero, perché non tutti i team hanno bisogno dello stesso livello di complessità.
Quale formato scegliere per compilarlo senza perdere tempo
Se il progetto è piccolo, un foglio condiviso può bastare. Se invece devo coordinare più persone, dipendenze numerose o scadenze strette, preferisco uno strumento che gestisca aggiornamenti e visibilità in modo più ordinato. Non cerco il software più ricco: cerco quello che il team userà davvero.
| Formato | Quando lo uso | Vantaggio | Limite |
|---|---|---|---|
| Excel o Google Sheets | Team piccoli o progetti con poche dipendenze | È flessibile, familiare e facile da condividere | Rischia di disallinearsi se lo aggiornano più persone senza regole |
| Canva o template visivi | Presentazioni, riunioni, materiali da condividere con stakeholder | È rapido e leggibile a colpo d’occhio | È meno adatto agli aggiornamenti frequenti |
| Software dedicato | Progetti complessi, multi-team o con molte dipendenze | Gestisce meglio baseline, notifiche, carichi e variazioni | Richiede più disciplina e, spesso, un costo maggiore |
Per baseline intendo il piano approvato con cui confronto gli scostamenti nel tempo. È un concetto semplice ma molto utile: senza una baseline, ogni ritardo sembra normale e non capisci più se il progetto sta davvero peggiorando oppure se stai solo aggiornando date in modo casuale.
Se devo essere concreto, per un progetto breve io resto spesso su Excel o Sheets. Se però devo gestire carico risorse, dipendenze tra reparti e aggiornamenti continui, passo a uno strumento dedicato. In quel caso il Gantt non serve solo a mostrare il quando, ma aiuta anche a leggere meglio il chi e il quanto.
Una volta scelto il formato, ha senso vedere come si compila un caso reale. Gli esempi funzionano perché mostrano dove il modello regge e dove invece va adattato al contesto aziendale.
Un esempio pratico per un progetto HR o di digitalizzazione
Prendo un caso molto comune: l’introduzione di un nuovo flusso digitale per l’onboarding dei dipendenti. È un progetto abbastanza semplice da leggere, ma realistico quanto basta per capire come distribuire tempi, approvazioni e responsabilità.
| Fase | Durata stimata | Responsabile | Dipendenza | Traguardo |
|---|---|---|---|---|
| Analisi dei bisogni | 1 settimana | HR manager | Nessuna | Obiettivi approvati |
| Mappatura del processo attuale | 1 settimana | HR + amministrazione | Analisi dei bisogni | Flusso esistente validato |
| Selezione dello strumento | 2 settimane | HR + IT | Mappatura del processo | Tool scelto |
| Configurazione dei flussi | 2 settimane | IT o fornitore | Selezione dello strumento | Ambiente pronto |
| Test pilota | 1 settimana | HR + IT | Configurazione dei flussi | Esito test approvato |
| Formazione del team | 1 settimana | HR | Test pilota | Utenti allineati |
| Go-live | 1 giorno | Project owner | Formazione completata | Processo attivo |
| Monitoraggio iniziale | 2 settimane | HR + IT | Go-live | Correzioni rapide eseguite |
In questo esempio la dipendenza più delicata è tra configurazione e test pilota. Se salto la verifica, il go-live rischia di spostarsi e il progetto perde credibilità. È un dettaglio che molti sottovalutano: nei progetti HR e digitali il problema non è quasi mai la singola attività, ma l’effetto domino tra fasi consecutive.
Un Gantt del genere aiuta anche a parlare meglio con gli stakeholder. Chi deve approvare vede subito dove si concentra il lavoro, chi dipende da chi e quale passaggio blocca il resto. Per una funzione HR è molto utile, perché rende più trasparenti attività che spesso sembrano amministrative, ma in realtà influenzano adozione, tempi e qualità del processo.
Però un esempio ben fatto non basta da solo. La vera differenza la fa il livello di dettaglio: se è troppo basso, il piano è vago; se è troppo alto, diventa impossibile da mantenere.
Quando basta una vista semplice e quando serve più dettaglio
Non tutti i progetti meritano lo stesso grado di precisione. Un piano troppo granulare diventa pesante da aggiornare; uno troppo sintetico, invece, nasconde i problemi fino a quando è tardi. Io uso una regola pratica: più il progetto è breve e operativo, più il dettaglio può essere fitto; più è lungo e trasversale, più conviene ragionare per fasi.
| Orizzonte | Livello più adatto | Esempio | Attenzione |
|---|---|---|---|
| 1-4 settimane | Vista giornaliera o settimanale | Lancio di una campagna o sprint operativo | Non appesantire il piano con troppe sotto-attività |
| 1-3 mesi | Vista settimanale | Implementazione di una nuova procedura HR | Serve una revisione regolare per non perdere aderenza |
| 3-12 mesi | Vista mensile con milestone | Digitalizzazione di un processo aziendale | Meglio concentrarsi su fasi e traguardi, non su ogni singolo compito |
| Oltre 12 mesi | Macro-fasi trimestrali | Roadmap di trasformazione o programma multi-fase | Serve un livello di sintesi alto, altrimenti il Gantt si sovraccarica |
Se il progetto dura meno di un mese, una vista settimanale con 8-12 attività principali è spesso sufficiente. Se sei sopra i 3 mesi, il piano deve concentrarsi su fasi, milestone e dipendenze, non su ogni micro-compito. Sopra i 6 mesi, aggiungerei anche una lettura per macro-periodi, altrimenti il Gantt diventa un archivio difficile da consultare.
Questo criterio è particolarmente utile in azienda, dove le priorità cambiano. Non serve un documento perfetto all’inizio: serve uno strumento che regga i cambiamenti senza perdere leggibilità. Ed è proprio qui che molti progetti si inceppano per errori banali ma costosi.
Gli errori che rendono il Gantt poco affidabile
Vedo spesso gli stessi problemi. Il grafico viene creato con attenzione, poi smette di riflettere la realtà dopo due riunioni. Il difetto non è del formato, ma del modo in cui viene usato.
- Inserire troppe attività di dettaglio, rendendo il file lento da aggiornare.
- Non assegnare un responsabile unico e lasciare le decisioni sospese.
- Ignorare ferie, approvazioni e tempi di attesa esterni.
- Disegnare dipendenze “intuitive” ma non verificate con chi esegue il lavoro.
- Non aggiornare il piano con una cadenza precisa, per esempio ogni settimana.
- Usare lo stesso colore per tutto, perdendo la distinzione tra fasi, rischi e traguardi.
Il problema più insidioso è il quarto: dipendenze non controllate. Se una persona pensa che un’attività possa partire, ma un’altra sa che serve prima un via libera formale, il Gantt sembra corretto solo in apparenza. In pratica, il rischio è costruire un piano elegante ma irrealistico.
Per evitarlo, io confronto sempre il Gantt con chi esegue davvero il lavoro, non solo con chi lo approva. Questa verifica di realtà fa più differenza di qualsiasi modello grafico. E quando il progetto coinvolge persone, reparti e priorità diverse, il controllo finale non è un dettaglio: è la parte che mantiene il piano vivo.
La regola che uso per farlo restare utile fino alla fine
Un Gantt utile non è quello più bello, ma quello che resta aggiornato. Per questo, dopo la compilazione iniziale, imposto sempre una routine semplice: controllo i progressi, confronto le date previste con quelle reali e aggiorno subito ciò che si è spostato. Bastano 15 minuti a settimana per evitare che il piano perda valore.
La regola che applico è questa: se una fase breve slitta di 2-3 giorni o una fase mensile si sposta di circa una settimana, non aspetto la fine del progetto per correggere. Ricalibro subito, perché il ritardo si accumula molto più in fretta di quanto sembri. Nei progetti con più funzioni coinvolte, questo passaggio protegge anche il carico di lavoro del team, evitando sovrapposizioni e picchi evitabili.
Se devo scegliere una sola abitudine, scelgo questa: usare il Gantt come strumento di decisione, non come archivio. In un contesto di pianificazione aziendale funziona davvero solo quando descrive il presente, anticipa i blocchi e aiuta a decidere cosa spostare, cosa accelerare e cosa tagliare senza indebolire il risultato finale.
