Quando una consegna è in ritardo o una scadenza commerciale non può slittare, il fast tracking permette di accorciare la durata del progetto sovrapponendo attività inizialmente previste in sequenza. In questo articolo spiego come applicarlo nella pianificazione aziendale, quando conviene rispetto al crashing, quali rischi comporta e come proteggere qualità, persone e budget.
La sovrapposizione delle attività funziona solo con dipendenze ben controllate
- Obiettivo: ridurre i tempi senza diminuire l’ambito del progetto.
- Metodo: eseguire in parallelo attività prima pianificate una dopo l’altra.
- Vantaggio: recuperare giorni persi senza aumentare necessariamente il numero di risorse.
- Rischio: modifiche, errori e rilavorazioni possono annullare il guadagno iniziale.
- Condizione: servono dipendenze chiare, responsabilità definite e controlli frequenti.
![]()
Che cos’è il fast-tracking e quando ha senso usarlo
Il fast-tracking è una tecnica di compressione del calendario. In pratica, attività che il piano originale colloca in successione vengono svolte almeno in parte nello stesso periodo. Secondo il Project Management Institute, un esempio classico consiste nell’avviare una fase operativa mentre la progettazione non è ancora conclusa del tutto.Immaginiamo un progetto digitale. Normalmente il team definisce tutti i requisiti, prepara il design, sviluppa il prodotto e infine lo testa. Con una pianificazione sovrapposta, lo sviluppo può iniziare sui moduli già approvati mentre il design completa le schermate secondarie. Il vantaggio dipende dalla quantità di lavoro che si riesce a portare avanti senza creare blocchi o rifacimenti.
Io prenderei in considerazione questa soluzione in tre situazioni. La prima è una scadenza davvero rigida, come il lancio di un servizio già comunicato al mercato. La seconda è un ritardo su un percorso critico. La terza è un progetto con attività abbastanza indipendenti da poter procedere in parallelo.Non serve invece sovrapporre tutto. Se due attività dipendono fortemente l’una dall’altra, anticipare la seconda può significare lavorare su informazioni ancora instabili. In questi casi il calendario si accorcia solo sulla carta, mentre aumenta la probabilità di correzioni costose e tensioni nel team.
Come applicare la tecnica senza perdere il controllo
La decisione non dovrebbe partire dalla domanda “come facciamo a correre?”. La domanda più utile è “quali attività possono sovrapporsi con un rischio accettabile?”. Per rispondere, io seguirei un processo breve ma rigoroso.

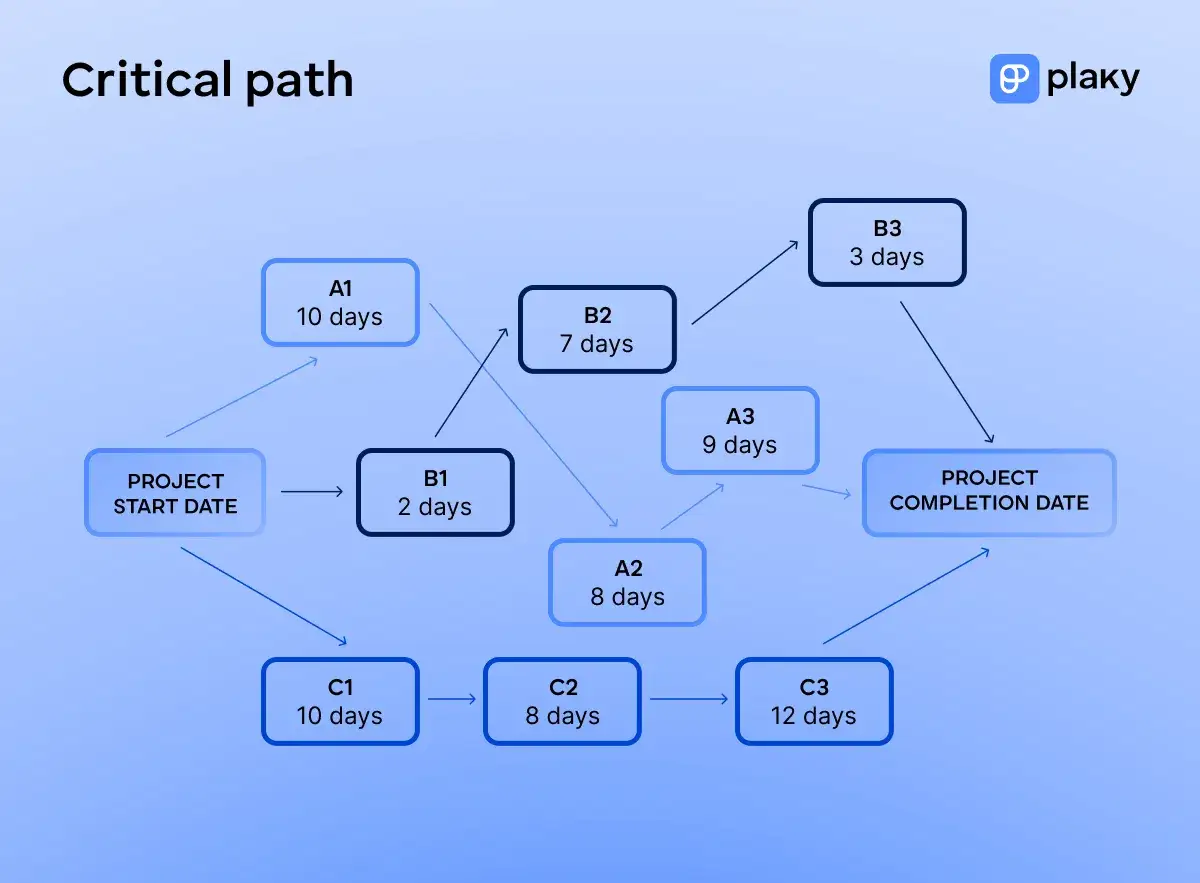

- Individuare il percorso critico. È la sequenza di attività che determina la data finale. Accelerare un’attività fuori da questo percorso potrebbe non cambiare affatto la consegna.
- Analizzare le dipendenze. Occorre distinguere tra dipendenze obbligatorie, legate alla natura del lavoro, e dipendenze organizzative, inserite per comodità o consuetudine.
- Stabilire il punto di sovrapposizione. Non sempre una fase deve partire al 100%. Può essere sufficiente iniziare con il 30% o il 40% degli elementi già stabili.
- Definire criteri di ingresso e uscita. Ogni team deve sapere quali informazioni riceverà, chi approva il lavoro e quando una parte può essere considerata definitiva.
- Ricalcolare tempi e rischi. Il nuovo piano deve mostrare sia il guadagno previsto sia il tempo necessario per eventuali correzioni.
Un piccolo esempio rende il meccanismo più chiaro. Se la progettazione dura 10 giorni e lo sviluppo ne richiede 15, il piano sequenziale prevede 25 giorni. Se lo sviluppo può cominciare dopo 6 giorni di progettazione, la durata teorica scende a 21 giorni. Il risultato reale dipenderà però dalla qualità dei primi materiali e dal numero di modifiche successive.
Il ruolo dei punti di controllo
Quando le attività procedono insieme, i normali passaggi di approvazione diventano più importanti, non meno. Consiglio di introdurre revisioni brevi ogni 2 o 3 giorni nei progetti veloci, invece di aspettare la fine di una fase per scoprire che le premesse erano cambiate.
Un controllo efficace non deve trasformarsi in una riunione permanente. Bastano un responsabile decisionale, un elenco delle questioni aperte e una regola chiara per fermare l’attività se manca un’informazione essenziale.
Fast-tracking e crashing non sono la stessa cosa
Le due tecniche appartengono entrambe alla compressione della pianificazione, ma intervengono su leve diverse. Il fast-tracking modifica la logica delle attività, mentre il crashing cerca di ridurre la durata aumentando risorse, ore lavorate o capacità produttiva.
| Elemento | Fast-tracking | Crashing |
|---|---|---|
| Come riduce i tempi | Sovrappone attività inizialmente sequenziali | Aumenta le risorse o la capacità su attività selezionate |
| Costo diretto | Può rimanere invariato, ma non è garantito | Di solito aumenta per personale, fornitori o straordinari |
| Rischio principale | Rilavorazioni e problemi di coordinamento | Costi maggiori e rendimenti decrescenti |
| Quando è più adatto | Quando alcune attività possono partire con informazioni parziali | Quando esistono risorse aggiuntive realmente disponibili |
Per esempio, assegnare due sviluppatori in più a un modulo può essere crashing. Far partire lo sviluppo mentre il design completa le ultime parti è fast-tracking. Le due soluzioni possono anche essere combinate, ma io eviterei di usarle contemporaneamente senza una stima aggiornata, perché velocità, costo e rischio tendono a crescere insieme.
Un errore frequente consiste nel considerare la sovrapposizione come una scelta gratuita. Anche quando non si assumono nuove persone, aumentano il lavoro di coordinamento, le revisioni e la pressione sui responsabili. Il costo nascosto può comparire più avanti, sotto forma di difetti, straordinari o insoddisfazione del cliente.
Quali rischi bisogna gestire prima di partire
Il rischio più concreto è la rilavorazione. Se il team operativo comincia basandosi su requisiti provvisori e questi cambiano dopo una settimana, una parte del lavoro dovrà essere rifatta. Il guadagno di quattro giorni può trasformarsi rapidamente in una perdita di tempo superiore.
Esiste poi il rischio di sovraccarico. Le stesse persone possono essere coinvolte in più attività parallele, creando attese e interruzioni continue. In un’organizzazione piccola questo effetto è particolarmente forte, perché una sola figura esperta può diventare il collo di bottiglia di tre flussi diversi.
Per contenere i problemi, userei almeno queste protezioni:
- limitare la sovrapposizione alle attività con output verificabili;
- registrare le ipotesi ancora da confermare;
- assegnare un unico responsabile per ogni decisione critica;
- prevedere una riserva di tempo per le correzioni;
- misurare difetti, ritardi e richieste di modifica durante l’esecuzione;
- interrompere l’accelerazione se il rischio supera il beneficio atteso.
Non trascurerei neppure le persone. Un calendario più corto può aumentare il carico mentale, ridurre la qualità delle comunicazioni e favorire errori banali. La pianificazione aziendale è efficace solo se considera anche capacità reale, pause, competenze e sostenibilità del lavoro, non soltanto le date nel diagramma.
Esempi pratici nella pianificazione aziendale
Lancio di una nuova piattaforma digitale
Il team marketing può preparare la campagna mentre gli sviluppatori completano le funzionalità già approvate. Il lavoro può procedere in parallelo se messaggi, date e caratteristiche del prodotto sono collegati a una versione stabile. Per le funzioni ancora in evoluzione, invece, conviene usare contenuti provvisori e mantenere una finestra di revisione.
Apertura di una nuova sede
La selezione degli arredi, la configurazione dei sistemi informatici e la formazione iniziale possono sovrapporsi in parte. Non avrebbe senso attendere la conclusione di ogni acquisto per iniziare la preparazione del personale, ma la formazione dovrà ricevere informazioni definitive su strumenti, accessi e procedure.Leggi anche: Analisi dei bisogni aziendali - Trasforma problemi in crescita
Implementazione di un processo HR
Durante l’introduzione di un nuovo software per ferie e presenze, il team HR può progettare le regole mentre il reparto IT configura gli ambienti di test. Un gruppo ristretto di dipendenti può provare il flusso prima della conclusione di tutta la documentazione. Questo approccio accelera l’apprendimento, purché i dati utilizzati siano protetti e il passaggio alla procedura ufficiale sia formalizzato.
In tutti e tre i casi, la domanda decisiva è la stessa. Il lavoro che parte in anticipo produce un risultato utilizzabile oppure genera soltanto una bozza destinata a cambiare? La tecnica è conveniente solo quando il secondo rischio rimane misurabile e gestibile.
La decisione finale dipende dal valore di ogni giorno recuperato
Io valuterei il fast-tracking con una semplice proporzione tra beneficio e rischio. Se recuperare cinque giorni permette di rispettare un lancio importante, evitare una penale o liberare una risorsa critica, la sovrapposizione può essere ragionevole. Se invece la scadenza è flessibile e il lavoro è altamente interdipendente, la corsa potrebbe costare più dell’attesa.
Prima di approvare il nuovo calendario, controllerei quattro elementi: percorso critico, dipendenze, risorse disponibili e piano di recupero. Se uno di questi è incerto, non serve rinunciare subito all’accelerazione, ma bisogna ridurre l’ampiezza della sovrapposizione e testarla su una parte limitata del progetto.
La tecnica non sostituisce una buona pianificazione. La rende più aggressiva e quindi richiede maggiore disciplina. Quando viene applicata su attività adatte, con controlli frequenti e responsabilità chiare, può recuperare tempo senza compromettere il risultato; quando viene usata come risposta automatica al ritardo, tende invece a spostare il problema dalla scadenza alla qualità.
