Modello Gantt per progetti aziendali: guida pratica

Cleros Silvestri .

23 aprile 2026

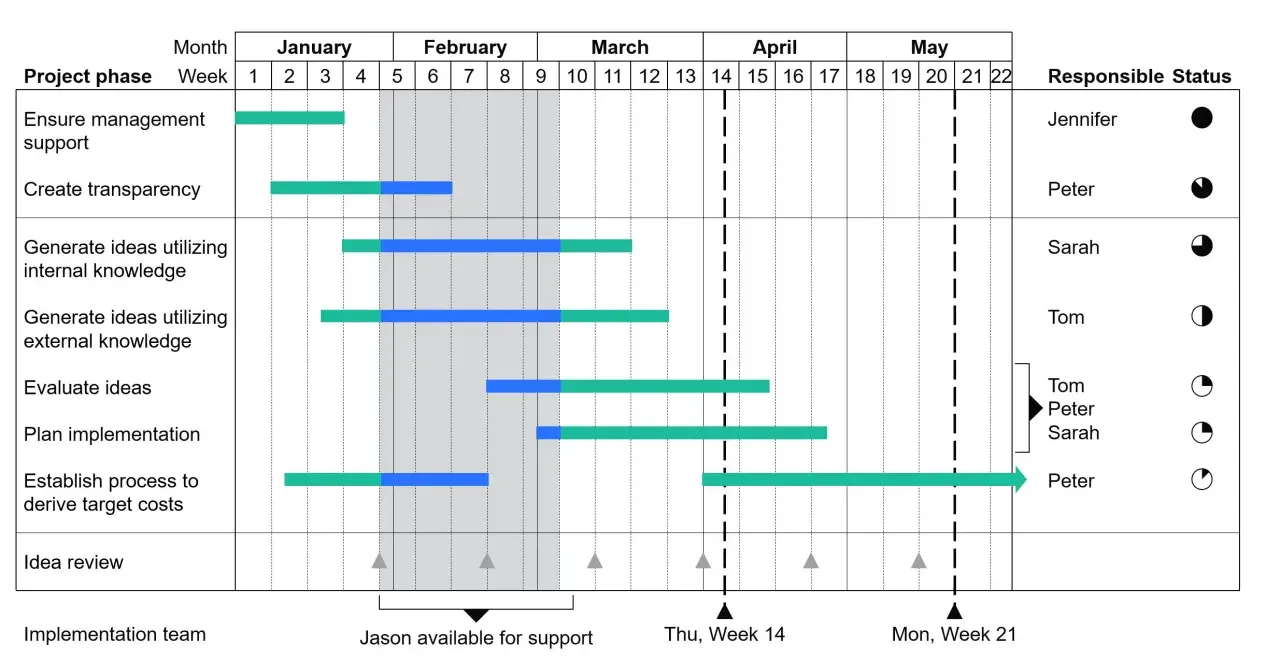

Un modello Gantt che illustra le fasi di un progetto, dalla gestione del supporto all'idea review, con responsabili e stato.

Quando un progetto coinvolge più persone, scadenze e attività dipendenti l’una dall’altra, un semplice elenco può diventare rapidamente confuso. Un modello gantt aiuta a trasformare la pianificazione in una sequenza visiva, mostrando cosa deve essere fatto, da chi, entro quando e quali attività possono iniziare solo dopo altre. In questa guida spiego come scegliere il formato più adatto, compilarlo con metodo e usarlo anche per progetti HR, digitalizzazione e organizzazione aziendale.

Una pianificazione chiara parte da attività realistiche e responsabilità definite

  • Il diagramma di Gantt collega attività, durate, scadenze, responsabili e dipendenze.
  • Per progetti semplici bastano Excel o Google Sheets; per team numerosi conviene usare un software dedicato.
  • Un modello efficace contiene di solito 15-30 attività ben descritte, non ogni singolo micro-compito.
  • La pianificazione va aggiornata con una frequenza coerente, spesso una volta alla settimana.
  • Il Gantt mostra il calendario, ma non sostituisce il confronto sulle priorità, sui rischi e sul carico di lavoro.

Che cos’è un modello Gantt e quali informazioni deve contenere

Il diagramma di Gantt è una rappresentazione visiva del progetto. A sinistra si trovano le attività, mentre a destra una linea temporale divisa in giorni, settimane o mesi. Ogni attività è rappresentata da una barra, la cui posizione indica la data di inizio e la cui lunghezza mostra la durata.

La sua utilità non sta soltanto nell’aspetto grafico. Un buon schema rende evidenti ritardi, sovrapposizioni e dipendenze che in una lista testuale spesso restano nascosti. Se, per esempio, la pubblicazione di una nuova piattaforma dipende dalla formazione degli utenti, il calendario deve rendere visibile questo legame.

Un modello di base dovrebbe includere almeno questi campi:

  • nome dell’attività;
  • fase o area del progetto;
  • responsabile;
  • data di inizio e di fine;
  • durata stimata;
  • dipendenze da altre attività;
  • stato di avanzamento;
  • eventuali note, rischi o vincoli.

Io considero indispensabili anche due elementi spesso trascurati. Il primo è il responsabile unico, perché “se ne occupa il team” non identifica chi deve prendere una decisione. Il secondo è lo stato reale dell’attività, distinto dalla semplice presenza della barra sul calendario.

Quale formato scegliere per il proprio progetto

Non esiste un unico strumento valido per tutti. La scelta dipende dal numero di persone coinvolte, dalla frequenza degli aggiornamenti e dalla necessità di collegare il calendario ad altre funzioni, come budget, documenti o comunicazioni interne.

Formato Adatto a Vantaggi Limiti
Excel Progetti piccoli e medi Flessibile, familiare, facile da archiviare Gli aggiornamenti condivisi possono creare versioni diverse del file
Google Sheets Team distribuiti e collaborazioni rapide Modifica simultanea e accesso dal browser Richiede disciplina nella gestione dei permessi e delle formule
Software di project management Progetti complessi o ricorrenti Dipendenze, notifiche, dashboard e assegnazione automatica Curva di apprendimento e possibili costi di abbonamento
Presentazione o PDF Report e riunioni direzionali Impatto visivo e lettura immediata Non è pratico per aggiornare il progetto

Per un progetto con meno di 20 attività e pochi responsabili, inizierei da un foglio condiviso. Quando aumentano le dipendenze, le revisioni o le persone coinvolte, il passaggio a uno strumento dedicato diventa sensato. Un file molto elaborato non risolve una pianificazione debole, quindi non sceglierei il software prima di aver chiarito il processo.

Come compilare il diagramma passo dopo passo

Definire il risultato finale

Prima delle attività bisogna chiarire il risultato atteso. “Migliorare la comunicazione interna” è troppo generico; “pubblicare il nuovo portale HR entro il 30 settembre e formare il 90% dei dipendenti entro ottobre” è già un obiettivo pianificabile.

Un obiettivo concreto permette di stabilire quando il progetto può dirsi concluso e quali risultati devono essere verificati. Senza questo passaggio, il Gantt rischia di diventare un calendario pieno di attività ma privo di una direzione precisa.

Dividere il progetto in fasi

Raggruppa le attività in blocchi leggibili, per esempio analisi, progettazione, esecuzione, test, formazione e avvio. Le fasi aiutano a capire dove si concentra il lavoro e rendono più semplice presentare il piano a chi non segue ogni dettaglio operativo.

Una regola pratica è fermarsi a un livello di dettaglio che consenta di assegnare e controllare ogni attività. Se una voce dura tre mesi, probabilmente è troppo ampia; se dura dieci minuti, forse appartiene a una lista operativa separata.

Stimare durata e impegno

La durata indica il tempo di calendario necessario, mentre l’impegno rappresenta le ore effettive di lavoro. Un’attività può durare cinque giorni ma richiedere soltanto otto ore, perché il responsabile lavora anche su altri progetti.

Questa distinzione evita uno degli errori più comuni. Riempire ogni giornata disponibile come se fosse interamente dedicata al progetto produce un piano apparentemente efficiente, ma quasi sempre irrealistico.

Inserire dipendenze e traguardi

Le dipendenze indicano che un’attività non può partire, o non può terminare, prima di un’altra. I traguardi, spesso chiamati milestone, sono eventi senza durata significativa che segnano un passaggio importante, come l’approvazione del budget o il rilascio di una nuova funzionalità.

Nel foglio puoi usare una colonna dedicata con valori come “inizia dopo”, “inizia insieme” o “termina prima”. Nei software evoluti, queste relazioni vengono rappresentate direttamente con collegamenti tra le barre.

Assegnare persone e responsabilità

Ogni attività dovrebbe avere un referente, anche quando la realizzazione coinvolge più persone. Puoi aggiungere una seconda colonna per chi collabora, ma la responsabilità finale deve restare leggibile.

Per i progetti HR è utile indicare anche il dipartimento coinvolto. In questo modo si possono individuare subito i periodi in cui le stesse persone sono impegnate in onboarding, formazione, selezione o attività amministrative.

Stabilire come verrà aggiornato

Un Gantt aggiornato soltanto alla partenza del progetto è una fotografia, non uno strumento di gestione. Decidi chi modifica le date, chi conferma lo stato e con quale ritmo il gruppo verifica il piano.

Per molti progetti è sufficiente una revisione settimanale di 15-30 minuti. Durante l’incontro si controllano attività completate, scadenze successive, blocchi e cambiamenti nelle priorità.

Un esempio pratico per HR e digitalizzazione

Immaginiamo un’azienda di 80 dipendenti che vuole introdurre una piattaforma digitale per ferie, presenze e documenti HR. Il progetto non riguarda solo l’acquisto del software: richiede analisi dei bisogni, configurazione, verifica dei dati, formazione e accompagnamento delle persone.

Fase Attività Durata indicativa Responsabile Dipendenza
Analisi Raccolta dei requisiti dai reparti 5 giorni HR manager Nessuna
Scelta Confronto tra fornitori e approvazione 10 giorni Direzione Requisiti definiti
Configurazione Impostazione utenti, ruoli e flussi 10 giorni IT e fornitore Software scelto
Verifica Test su dati e procedure 5 giorni HR e amministrazione Configurazione completata
Formazione Sessioni per manager e dipendenti 5 giorni HR Test superati
Avvio Attivazione e supporto iniziale 10 giorni Project manager Formazione completata

Questo esempio è utile perché mostra un punto spesso sottovalutato. La formazione non è un’attività decorativa da aggiungere alla fine, ma una condizione per ottenere l’adozione dello strumento. Se il calendario considera soltanto la configurazione tecnica, il progetto può risultare “completato” mentre le persone continuano a usare fogli e messaggi informali.

Per misurare il risultato aggiungerei almeno tre indicatori: percentuale di utenti attivi, numero di richieste di assistenza nella prima settimana e tempo medio necessario per completare una procedura. Così il Gantt resta collegato all’impatto organizzativo, non soltanto alle date.

Gli errori che rendono inutile un piano Gantt

Inserire troppe attività

Un piano con centinaia di righe può dare un’impressione di precisione, ma spesso impedisce di vedere le priorità. Per la vista direzionale preferisco mantenere le attività principali e spostare i micro-compiti in una lista collegata.

Usare durate ottimistiche

Stimare soltanto il tempo ideale porta a continui rinvii. Considera approvazioni, ferie, tempi del fornitore, revisioni e imprevisti. Un margine del 10-20% può essere ragionevole per attività con molte incognite, ma non deve diventare un modo per nascondere stime poco curate.

Confondere avanzamento e tempo trascorso

Un’attività a metà del periodo non è necessariamente completata al 50%. Se il lavoro più difficile arriva alla fine, la barra temporale può creare una percezione sbagliata. Per questo conviene aggiornare la percentuale sulla base del lavoro realmente concluso e dei risultati verificabili.

Dimenticare il carico delle persone

Il calendario può mostrare che dieci attività sono compatibili, mentre tutte dipendono dalla stessa persona. Controlla quindi la disponibilità reale e segnala i periodi di sovraccarico, soprattutto quando il progetto coinvolge HR, IT o figure manageriali già impegnate in attività ricorrenti.

Leggi anche: MBO significa gestione per obiettivi? La guida pratica

Lasciare il piano senza una data di revisione

Scadenze e priorità cambiano. Se il file non indica l’ultima data di aggiornamento, il team può lavorare su informazioni superate senza accorgersene. Inserire versione, data e proprietario del piano richiede pochi secondi e riduce molta confusione.

Come usare il Gantt nella pianificazione aziendale

Il diagramma diventa davvero utile quando collega il progetto alle decisioni dell’azienda. Per esempio, un piano di digitalizzazione può essere messo in relazione con budget, obiettivi HR, disponibilità delle competenze e periodi di maggiore operatività.

Io lo userei su tre livelli distinti:

  • Livello direzionale per mostrare fasi, scadenze principali, rischi e milestone.
  • Livello di progetto per assegnare attività, controllare dipendenze e gestire revisioni.
  • Livello operativo per collegare le singole attività a documenti, ticket, riunioni e procedure.

Questa separazione evita di costringere tutti a leggere lo stesso foglio complesso. La direzione ha bisogno di capire se il progetto è in linea e quali decisioni sono bloccanti; il team operativo ha bisogno di sapere cosa fare oggi.

Per progetti legati al benessere organizzativo, il calendario dovrebbe includere anche la sostenibilità del carico di lavoro. Eviterei di programmare formazione obbligatoria, cambiamenti di processo e picchi stagionali nello stesso periodo senza una verifica preventiva delle risorse.

Il limite principale resta evidente: il Gantt descrive bene quando e in quale ordine avvengono le attività, ma non misura da solo qualità, motivazione o collaborazione. Va quindi affiancato a indicatori di risultato e a brevi momenti di ascolto del team.

Il controllo finale prima di condividere il piano

Prima di presentare il documento, verifica che ogni attività abbia un risultato osservabile, una durata plausibile e un responsabile identificabile. Controlla anche che le dipendenze siano comprensibili e che il numero di attività permetta di leggere il progetto in pochi minuti.

  • Il risultato finale è scritto in modo concreto?
  • Le date tengono conto di approvazioni e disponibilità reali?
  • Le attività critiche hanno un margine o un piano alternativo?
  • Il team sa chi aggiorna il calendario?
  • Il piano distingue ciò che è completato da ciò che è semplicemente iniziato?

Se queste risposte sono positive, il modello è pronto per diventare uno strumento di lavoro. La sua forza non dipende dai colori o dalla grafica, ma dalla capacità di rendere visibili priorità, responsabilità e conseguenze delle decisioni prima che un ritardo diventi un problema aziendale.

Domande frequenti

Deve includere attività, fase, responsabile, date di inizio e fine, durata stimata, dipendenze, stato di avanzamento e note su rischi o vincoli. È utile indicare anche un responsabile unico e la data dell’ultimo aggiornamento.
Excel è adatto a progetti piccoli e medi, mentre Google Sheets funziona bene per team distribuiti che devono modificare il piano insieme. Per progetti complessi o ricorrenti, un software dedicato offre dipendenze, notifiche, dashboard e assegnazioni automatiche.
Per mantenere il piano leggibile, è consigliabile inserire circa 15-30 attività ben descritte. I micro-compiti possono essere gestiti in una lista operativa separata, collegata al piano principale.
Per molti progetti è sufficiente una revisione settimanale di 15-30 minuti. Durante l’incontro si verificano attività completate, scadenze successive, blocchi e cambiamenti nelle priorità.
La durata indica il tempo di calendario necessario, mentre l’impegno rappresenta le ore effettive di lavoro. Un’attività può durare cinque giorni ma richiedere solo otto ore, se il responsabile lavora contemporaneamente su altri progetti.
Valuta l'articolo

Media: 0.0 / 5 · 0 valutazioni

Tag

gantt dipendenze milestone carico di lavoro
Autor Cleros Silvestri
Cleros Silvestri
Mi chiamo Cleros Silvestri e ho sette anni di esperienza nel campo della gestione delle risorse umane, della digitalizzazione e del benessere organizzativo. La mia curiosità per questi temi è nata dal desiderio di comprendere come le aziende possano migliorare il proprio ambiente di lavoro e, di conseguenza, il benessere dei propri dipendenti. Mi piace esplorare le sfide che le organizzazioni affrontano nella transizione verso il digitale e come queste possano implementare pratiche innovative per promuovere un clima lavorativo sano e produttivo. Nel mio lavoro, mi impegno a fornire informazioni utili e aggiornate, semplificando argomenti complessi e confrontando diverse fonti per garantire la massima accuratezza. Scrivo di strategie HR, strumenti digitali e iniziative di benessere, sempre con l'obiettivo di rendere questi concetti accessibili e comprensibili. Sono convinto che una buona comunicazione e una chiara organizzazione delle informazioni possano fare la differenza nel supportare le aziende e i professionisti nel loro percorso di crescita.
