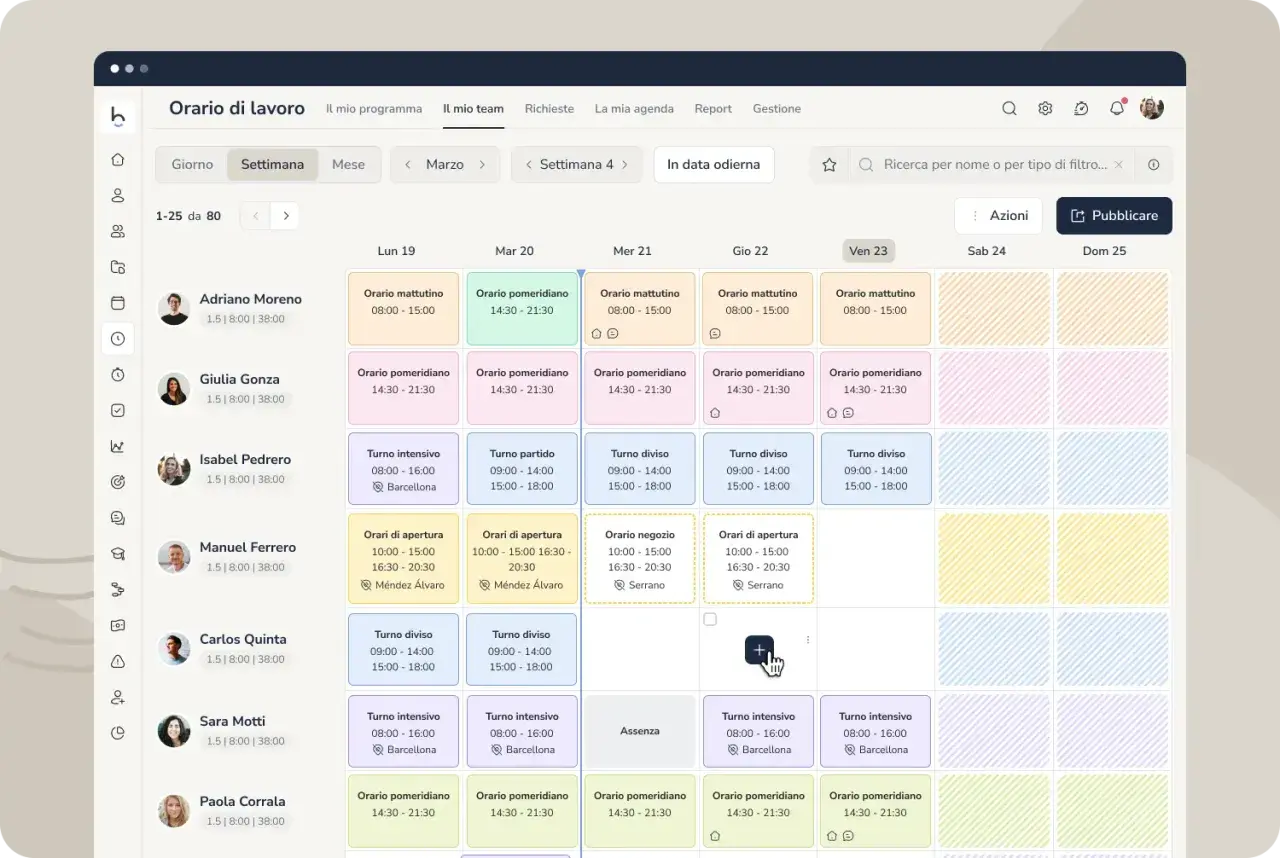

La pianificazione del lavoro in azienda non è un calendario riempito bene: è il modo in cui si decide cosa va fatto, da chi, entro quando e con quali risorse. Quando manca un metodo, i compiti si sovrappongono, i tempi si allungano e il team finisce per lavorare in emergenza. Qui trovi un quadro pratico per organizzare attività, turni, priorità e strumenti in modo più solido, con un taglio utile a chi gestisce persone, processi e obiettivi di business.
Gli elementi che contano per organizzare il lavoro senza sprechi
- Un piano utile collega obiettivi, capacità disponibili e scadenze reali, non solo una lista di attività.
- Il primo passo è stimare carichi, dipendenze e assenze, così da evitare sovraccarichi prevedibili.
- Non esiste un modello unico: time blocking, Kanban, turni rotativi e sprint settimanali risolvono problemi diversi.
- Gli strumenti digitali aiutano davvero quando il lavoro cambia spesso, coinvolge più team o richiede visibilità condivisa.
- I segnali da monitorare sono pochi ma concreti: straordinari, ritardi, cambi turno, saturazione e qualità dell’esecuzione.
Che cosa rende utile una pianificazione aziendale
Io parto sempre da una distinzione semplice: un elenco di attività non è un piano. Un piano funziona solo se collega obiettivi, capacità, tempi e dipendenze; tutto il resto è elenco, non organizzazione. In ambito aziendale questo vale ancora di più, perché il lavoro non si distribuisce solo in base alle urgenze, ma anche alle competenze, ai vincoli operativi e alla continuità del servizio.
Per leggere bene la realtà, considero tre livelli diversi:
- Livello strategico: definisce dove deve andare l’azienda, quali progetti hanno priorità e quante persone servono davvero.
- Livello tattico: traduce gli obiettivi in settimane, turni, assegnazioni e disponibilità.
- Livello operativo: gestisce il giorno per giorno, cioè assenze, imprevisti, urgenze e micro-riorganizzazioni.
Se questi tre livelli non parlano tra loro, succede il classico corto circuito: il business chiede velocità, HR cerca equilibrio, i manager rincorrono le scadenze e il team si ritrova con carichi disallineati. È proprio qui che la programmazione smette di essere teorica e diventa un vantaggio competitivo. Da questo punto in poi, il problema non è più “fare un piano”, ma costruirne uno che regga davvero.
Da dove partire per costruire un piano realistico
Quando devo impostare una pianificazione operativa, non comincio mai dallo strumento. Comincio dal contenuto del lavoro. Solo così si capisce se serve una semplice tabella condivisa o una struttura più robusta, capace di gestire turni, priorità e dipendenze tra reparti.
- Mappare le attività: distinguo ciò che è ricorrente da ciò che è straordinario, perché i due carichi non si pianificano allo stesso modo.
- Stimare il tempo reale: un’attività “da mezz’ora” sulla carta spesso ne assorbe 45 o 60 se include controlli, passaggi interni o attese.
- Valutare priorità e impatto: non tutto ciò che è urgente è importante, e non tutto ciò che è importante deve essere fatto subito.
- Controllare capacità e competenze: la disponibilità di una persona non basta se non ha la skill giusta o se è già al limite del carico.
- Inserire un margine: nella pratica, un buffer del 10-20% aiuta a reggere assenze, ritardi e richieste improvvise senza far saltare l’intero piano.
- Stabilire un punto di revisione: senza verifica settimanale, il piano invecchia in fretta e smette di rappresentare il lavoro reale.
Il punto più sottovalutato è quasi sempre il margine. Molte aziende pianificano come se ogni ora fosse già occupata e ogni persona fosse sempre pienamente disponibile; poi basta una riunione extra, un’assenza o un problema tecnico per mandare tutto fuori scala. Quando questo passaggio è ben fatto, scegliere il metodo giusto diventa molto più semplice.
Quale modello di pianificazione conviene usare
Non esiste un formato unico che funzioni per tutte le aziende. Io scelgo il modello in base a tre fattori: prevedibilità del lavoro, numero di interruzioni e livello di coordinamento tra persone o reparti. In alcune realtà serve un flusso molto visivo; in altre, contano di più i turni o la concentrazione individuale.
| Metodo | Dove rende meglio | Punti di forza | Limiti |
|---|---|---|---|
| Time blocking | Attività di ufficio, analisi, contenuti, lavoro ad alta concentrazione | Protegge il focus e riduce il passaggio continuo tra task | Funziona male se il team è sommerso da interruzioni |
| Kanban | Team con molti task simultanei e flussi di approvazione | Rende visibile il lavoro in corso, le priorità e i colli di bottiglia | Richiede disciplina nell’aggiornamento e limiti chiari al lavoro in corso, cioè il WIP |

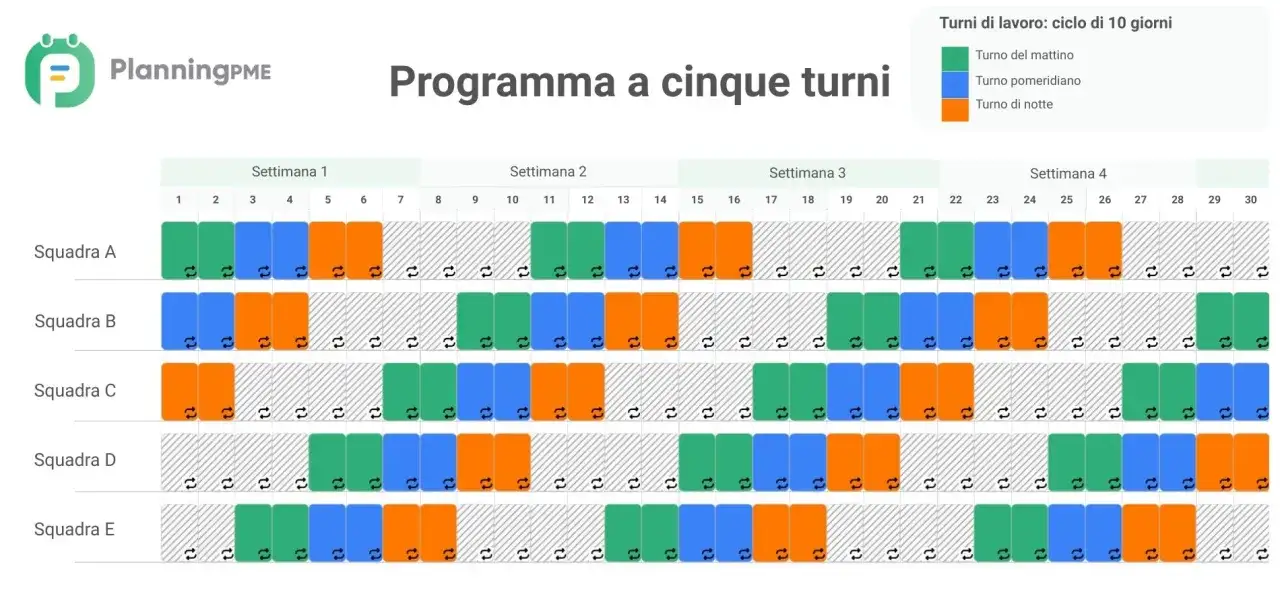

| Turni rotativi | Retail, hospitality, logistica, sanità, produzione | Garantisce copertura nei momenti di domanda alta | Va gestito bene per evitare squilibri, rigidità e malcontento |
| Sprint settimanali | Team cross-funzionali con obiettivi chiari e cicli brevi | Aiuta a misurare avanzamento e correzioni rapide | È meno adatto ai contesti con urgenze imprevedibili e continue |
La scelta non è solo tecnica: dipende anche da come le persone lavorano insieme. Un reparto con richieste continue e molte urgenze non può essere gestito come un team che lavora su progetti stabili e pianificabili con anticipo. Per questo, prima di investire in strumenti, io guardo sempre al modello organizzativo che sta sotto.

Gli strumenti digitali che fanno davvero la differenza
Molte aziende iniziano con Excel, e in certi casi va bene. Se il team è piccolo, le variazioni sono limitate e c’è una sola persona che aggiorna tutto, un foglio ben costruito può ancora funzionare. Il problema nasce quando aumentano i reparti, le assenze, i cambi turno o le dipendenze tra attività: a quel punto il file diventa fragile, difficile da verificare e semplice da duplicare male.
Io distinguo tre famiglie di strumenti:
- Fogli di calcolo: utili per piani semplici e team piccoli, ma esposti a errori manuali e versioni non allineate.
- Calendari e board condivise: buoni per dare visibilità immediata su scadenze, ferie, riunioni e distribuzione dei task.
- Software di pianificazione e HR: più adatti quando servono disponibilità, skill matrix, turni, notifiche, storico e indicatori di carico.
Se devo capire se serve un salto di qualità, guardo questi segnali: troppe modifiche last minute, conflitti tra turni e attività, difficoltà a vedere chi è disponibile davvero, assenze non considerate in tempo e manager costretti a ricostruire il quadro ogni settimana. In questi casi il software non serve per “fare scena”, ma per ridurre attriti e doppio lavoro. Ed è proprio l’attrito il punto su cui inciampa la maggior parte delle organizzazioni.
Gli errori che fanno saltare tempi e carichi
Gli errori più costosi non sono quasi mai spettacolari; sono ripetuti. Un piano apparentemente ordinato può fallire per tre o quattro abitudini sbagliate che, sommate, generano ritardi, straordinari e frustrazione interna.
- Pianificare al 100% della capacità: se non lasci spazio a imprevisti, il piano si rompe al primo scarto.
- Ignorare ferie, assenze e formazione: sono variabili strutturali, non eccezioni da gestire all’ultimo minuto.
- Sottovalutare i tempi di passaggio: handover, approvazioni, riunioni e aggiornamenti assorbono più tempo di quanto sembri.
- Confondere urgenza e priorità: un lavoro urgente può essere meno importante di un’attività che evita blocchi futuri.
- Non aggiornare il piano: se il documento non riflette la realtà, smette di essere uno strumento decisionale.
Il risultato, di solito, è sempre lo stesso: alcune persone accumulano carico, altre restano sotto-utilizzate, i manager compensano con straordinari e il clima peggiora. Quando vedo questi segnali, non cerco colpevoli: cerco la causa organizzativa che li sta producendo. La domanda successiva allora diventa molto concreta: come capisco se il piano sta funzionando davvero?
I segnali da monitorare per capire se il piano funziona
Per leggere bene la qualità della pianificazione, non servono decine di dashboard. Bastano pochi indicatori, scelti bene e osservati con costanza. Io preferisco metriche che parlano sia al business sia a HR, perché solo così il piano resta allineato alle persone e ai risultati.
| Indicatore | Cosa ti dice | Quando guardarlo |
|---|---|---|
| Adesione al piano | Se le attività previste coincidono con quelle effettivamente eseguite | Ogni settimana |
| Straordinari | Se il carico è stato sottostimato o distribuito male | Ogni settimana e a fine mese |
| Cambi turno e riassegnazioni | Se il piano è stabile o richiede troppe correzioni | Ogni settimana |
| Task completati nei tempi | Se priorità e capacità sono allineate | Ogni settimana |
| Copertura delle competenze | Se ci sono colli di bottiglia dovuti a poche persone chiave | Ogni mese |
Un aumento continuo degli straordinari o dei cambi turno è quasi sempre un segnale precoce, non un dettaglio amministrativo. Io lo leggo come un campanello d’allarme: il piano esiste, ma non sta più descrivendo il lavoro reale. A quel punto serve una routine semplice, non un documento più complesso.
La routine settimanale che rende il processo sostenibile
Se dovessi ridurre tutto a un metodo essenziale, direi questo: pianifica a breve, verifica spesso, correggi senza aspettare che il problema diventi strutturale. Una cadenza leggera ma costante vale più di un piano perfetto aggiornato una volta al mese.
- Una sessione settimanale di pianificazione di 45-60 minuti per assegnare priorità, verificare capacità e fissare le scadenze.
- Un check rapido quotidiano di 10-15 minuti per intercettare blocchi, assenze e cambi di priorità.
- Una revisione finale di 20-30 minuti per capire cosa ha funzionato, dove si è creato sovraccarico e cosa va ricalibrato.
È questa la differenza che conta davvero: non uno strumento più sofisticato, ma un processo più disciplinato. Quando il piano viene letto come una traccia viva, e non come un file da compilare, l’azienda guadagna ordine, il team perde meno tempo in rincorse inutili e la gestione delle persone diventa più credibile.
