Un progetto può avere un calendario impeccabile e arrivare comunque fuori budget, con persone sovraccariche e decisioni prese troppo tardi. Un approccio di smart project management serve proprio a collegare obiettivi aziendali, risorse, dati e responsabilità in un unico sistema operativo. Qui trovi criteri pratici per pianificare meglio, scegliere gli strumenti digitali, usare l’IA con giudizio e correggere la rotta prima che un piccolo ritardo diventi un problema costoso.
Una gestione intelligente parte dagli obiettivi e arriva alle decisioni quotidiane
- Allineamento strategico: ogni progetto deve avere un legame chiaro con una priorità aziendale.
- Piano operativo: obiettivi, attività, responsabili, tempi, costi e rischi devono essere visibili nello stesso quadro.
- Strumenti adeguati: scegliere una piattaforma semplice e adottata dal team conta più del numero di funzioni.
- IA sotto controllo umano: può velocizzare analisi e documentazione, ma non sostituisce il giudizio del responsabile.
- Misurazione continua: pochi indicatori, controllati con regolarità, aiutano a intervenire prima dello sforamento.

Che cosa rende davvero intelligente la gestione di un progetto
Per me, un progetto gestito bene non è quello con il maggior numero di riunioni o con il diagramma di Gantt più dettagliato. È quello in cui tutti sanno perché si sta lavorando, quale risultato devono produrre e quando una decisione non può più essere rimandata.
La gestione intelligente dei progetti unisce quattro elementi. Il primo è l’allineamento con il piano aziendale, il secondo è l’uso responsabile dei dati, il terzo è la chiarezza dei ruoli e il quarto è la capacità di adattarsi senza perdere il controllo. La tecnologia aiuta, ma non risolve un progetto nato con priorità vaghe o responsabilità distribuite male.
Efficienza ed efficacia non sono la stessa cosa
Essere efficienti significa usare meno tempo, denaro o energia per completare un’attività. Essere efficaci significa ottenere il risultato che serve davvero all’azienda. Un team può consegnare una piattaforma in anticipo, per esempio, ma fallire se nessuno la utilizza o se non riduce il problema per cui era stata finanziata.
Per questo consiglio di valutare ogni iniziativa con due domande. Stiamo lavorando nel modo giusto? E soprattutto, stiamo lavorando sul problema giusto? La prima riguarda i processi, la seconda il valore generato.
Il progetto non vive isolato
Un’iniziativa digitale può coinvolgere HR, IT, marketing, amministrazione e fornitori esterni. Se ogni area usa obiettivi e priorità diversi, il progetto rallenta anche quando le singole persone lavorano bene. Un piano condiviso deve rendere evidente il rapporto tra attività quotidiane e risultati di business.
Come trasformare la pianificazione aziendale in un piano operativo
La pianificazione aziendale diventa utile solo quando scende dal livello delle intenzioni a quello delle decisioni concrete. “Digitalizzare le risorse umane” è una direzione, non un progetto. “Ridurre del 20% il tempo medio di gestione delle richieste ferie entro sei mesi” è già un obiettivo che può guidare budget, persone e misurazione.
Partire da un business case essenziale
Prima di assegnare attività, preparo una scheda di una pagina con cinque informazioni:
- problema da risolvere;
- risultato atteso e indicatore associato;
- costo stimato dell’intervento;
- persone e competenze necessarie;
- rischi principali e condizioni per il successo.
Non serve creare un documento di cinquanta pagine. Serve chiarire se il progetto merita davvero le risorse richieste. Se il beneficio non può essere descritto con un esempio concreto o con almeno un indicatore osservabile, probabilmente l’idea è ancora troppo generica.
Definire obiettivi misurabili, non slogan

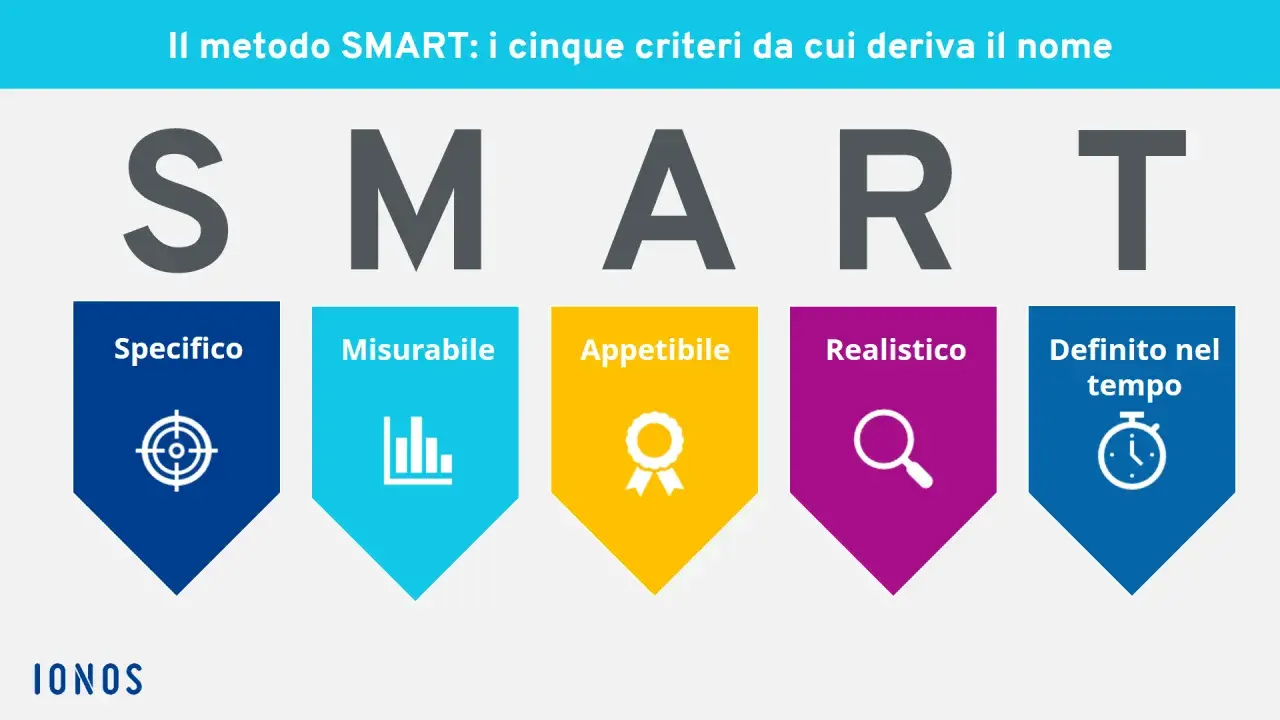

Gli obiettivi SMART sono utili quando non vengono trasformati in un esercizio burocratico. Devono essere specifici, misurabili, raggiungibili, rilevanti e legati a una scadenza. Io aggiungo sempre una sesta verifica pratica: chi userà questo risultato e quale decisione cambierà grazie a esso?
Un obiettivo ben formulato potrebbe essere “portare dal 60% all’85% l’adozione del nuovo portale HR entro il 30 settembre”. In questo caso si possono pianificare formazione, comunicazione, supporto agli utenti e controlli periodici. Il progetto non viene giudicato solo sulla consegna del portale, ma sul suo utilizzo reale.
Stabilire il perimetro prima del calendario
Molti piani falliscono perché iniziano dalla data finale invece che dal lavoro necessario. Prima di fissare le scadenze, bisogna indicare cosa è incluso, cosa è escluso e quali richieste richiedono una nuova approvazione. Questo riduce il project scope creep, cioè l’espansione progressiva del progetto senza adeguamento di tempi e budget.
Una formula semplice aiuta il team a mantenere il controllo: ogni nuova richiesta deve specificare quale risorsa aggiuntiva serve oppure quale attività già prevista verrà rimossa. In questo modo la flessibilità rimane possibile, ma non diventa un alibi per accumulare lavoro invisibile.
Usare una roadmap a più livelli
Una roadmap efficace lavora su tre orizzonti:
| Orizzonte | Che cosa mostra | Frequenza di revisione |
|---|---|---|
| Strategico | Priorità aziendali, benefici attesi e dipendenze tra progetti | Trimestrale |
| Tattico | Milestone, budget, responsabili e principali rischi | Mensile |
| Operativo | Attività, blocchi, scadenze ravvicinate e decisioni pendenti | Settimanale |
Questa separazione evita di confondere la direzione con il dettaglio. Un dirigente non ha bisogno di vedere ogni attività aperta, mentre il team operativo deve sapere con precisione che cosa fare nei prossimi sette giorni.
Quali strumenti digitali aiutano davvero il team

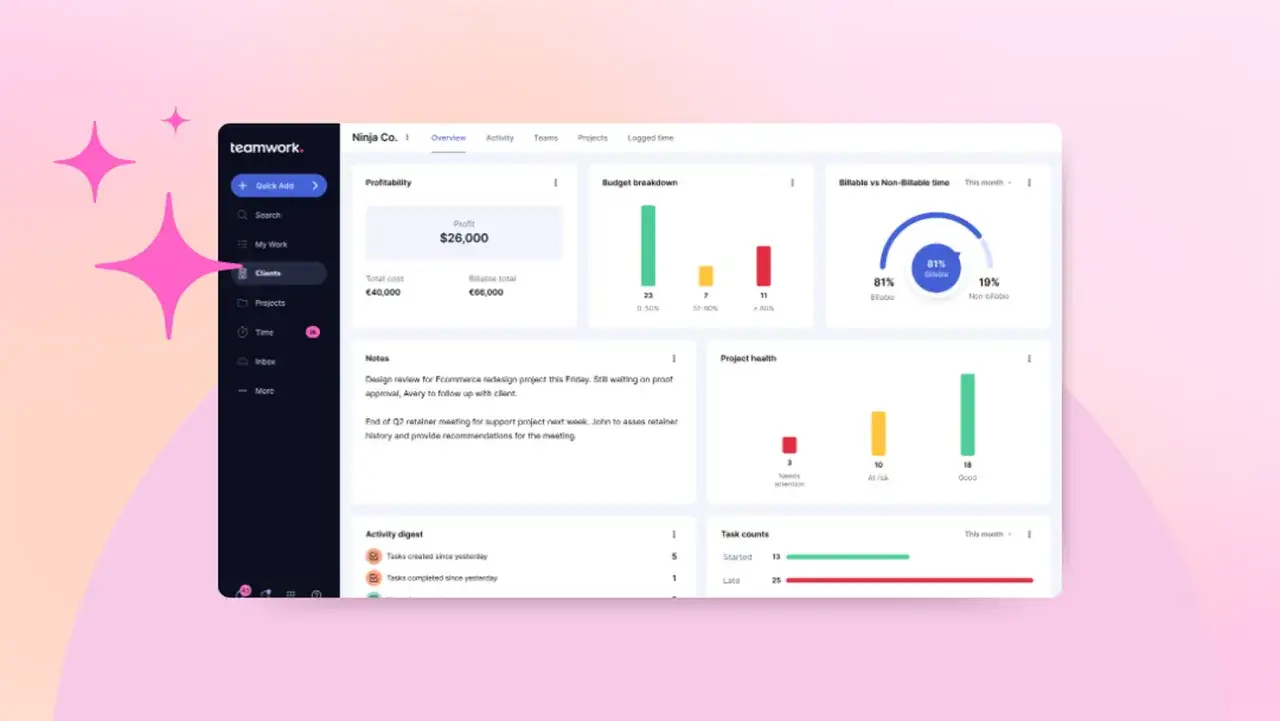

La piattaforma giusta non è quella con più funzioni, ma quella in cui le persone aggiornano davvero le informazioni. Se il piano vive in un software, le decisioni nelle email e le scadenze in fogli personali, l’azienda non ha una fonte attendibile. Ha solo più luoghi da controllare.
Scegliere in base al tipo di lavoro
| Esigenza | Strumento o metodo adatto | Limite da considerare |
|---|---|---|
| Attività ripetitive e flussi visibili | Kanban con colonne come “da fare”, “in corso” e “completato” | Può essere troppo semplice per dipendenze complesse |
| Scadenze, costi e dipendenze | Gantt o piattaforma di project portfolio management | Richiede dati aggiornati e una manutenzione costante |
| Progetti con priorità variabili | Metodo ibrido con roadmap e cicli brevi di lavoro | Può generare confusione se i criteri decisionali non sono chiari |
| Collaborazione tra reparti | Workspace condiviso con documenti, commenti e storico delle decisioni | Non sostituisce una responsabilità precisa per ogni attività |
Per una piccola o media impresa italiana partirei da un pilota di 14 giorni su un solo progetto. Misurerei il tempo necessario per aggiornare le attività, la percentuale di compiti senza responsabile e il numero di informazioni ancora disperse fuori dalla piattaforma. Se il team non percepisce un vantaggio concreto, acquistare altre funzioni non cambierà il risultato.
Dove inserire l’intelligenza artificiale
L’IA può preparare una prima bozza del piano, sintetizzare una riunione, confrontare stime storiche, individuare attività duplicate e segnalare possibili ritardi. Sono applicazioni utili perché liberano tempo da compiti amministrativi, soprattutto nei team con pochi project manager.
La regola che seguo è semplice: l’IA può proporre, ordinare e segnalare, ma una persona deve verificare, approvare e assumersi la responsabilità della decisione. Le stime generate da dati incompleti possono sembrare precise senza esserlo. Inoltre, nei progetti HR o nei processi che trattano dati personali bisogna considerare privacy, accessi, conservazione dei dati e regole interne.
È prudente definire tre livelli di utilizzo. Le attività a basso rischio, come la riformulazione di un verbale, possono essere automatizzate con controllo leggero. Le analisi che influenzano costi, priorità o carichi di lavoro richiedono una revisione. Le decisioni su persone, performance o informazioni riservate devono restare sotto governance umana diretta.
Come coordinare persone, tempi e priorità senza sovraccaricare il team
Un piano può essere tecnicamente perfetto e fallire perché assegna alla stessa persona cinque priorità urgenti. La capacità reale del team deve entrare nel piano insieme a budget e scadenze. Quando il carico supera stabilmente la disponibilità, il problema non è la produttività individuale, ma la qualità delle decisioni di portafoglio.
Limitare il lavoro aperto
Stabilire un limite al lavoro in corso, spesso chiamato WIP limit, significa impedire che troppe attività restino contemporaneamente aperte. Per un team piccolo, iniziare con una o due attività attive per persona è spesso più efficace che distribuire dieci compiti sulla stessa settimana.
Il vantaggio è visibile: le persone completano più lavoro, emergono prima i blocchi e diminuisce il cambio continuo di contesto. Se una nuova urgenza entra, deve essere chiaro quale attività perde priorità. Questo rende la scelta trasparente e protegge il benessere del gruppo.
Chiarire ruoli e decisioni
Un modello RACI può aiutare a distinguere chi esegue, chi approva, chi deve essere consultato e chi deve solo ricevere informazioni. Non serve applicarlo a ogni micro-attività, ma è prezioso per le decisioni che possono bloccare il progetto.
Per ogni milestone importante indicherei un solo responsabile finale. Se l’approvazione appartiene a tre persone allo stesso livello, spesso non è davvero un’approvazione condivisa, ma una decisione senza proprietario.
Scegliere il metodo in base all’incertezza
Un approccio predittivo funziona quando requisiti, vincoli e risultato finale sono abbastanza stabili. Un metodo agile è più adatto quando il prodotto deve essere testato e migliorato durante il percorso. Nei progetti aziendali complessi, la soluzione più realistica è spesso ibrida: budget e milestone restano definiti, mentre la realizzazione procede per cicli brevi.
Io eviterei di scegliere Agile o waterfall come una questione di appartenenza. La domanda utile è un’altra: che cosa sappiamo oggi e che cosa dobbiamo ancora imparare? Più l’incertezza è alta, più conviene accorciare i cicli di verifica.
Come misurare l’avanzamento e correggere la rotta
Controllare un progetto non significa chiedere ogni giorno se “siamo avanti”. Significa confrontare un piano di riferimento con dati attuali e decidere che cosa fare quando emerge una deviazione. Senza soglie definite, il team tende ad aspettare troppo prima di ammettere che serve un intervento.
Usare pochi indicatori che portano a una decisione
| Indicatore | Che cosa misura | Domanda da porsi |
|---|---|---|
| Avanzamento delle milestone | Rispetto tra date pianificate e date previste | Quale attività sta creando il ritardo? |
| Scostamento di budget | Differenza tra costo previsto e costo stimato a fine progetto | Il beneficio atteso giustifica la spesa aggiuntiva? |
| Attività bloccate | Numero e durata dei compiti fermi | Serve una decisione, una risorsa o una modifica al perimetro? |
| Qualità del risultato | Errori, rilavorazioni, reclami o non conformità | Stiamo consegnando velocemente qualcosa che dovrà essere rifatto? |
| Adozione da parte degli utenti | Uso effettivo della soluzione o del nuovo processo | Il progetto ha prodotto un cambiamento reale? |
Non userei più di cinque o sette KPI per un singolo progetto. Un cruscotto pieno di numeri può dare l’impressione di controllo, ma spesso rallenta la lettura e nasconde le informazioni decisive.
Definire soglie di intervento
Come punto di partenza, un’azienda può stabilire che un ritardo superiore al 10% su una milestone critica richieda una revisione, oppure che una previsione di costo superiore del 5% al budget attivi una decisione del comitato di progetto. Non sono valori universali, ma soglie esplicite aiutano a evitare discussioni basate sulle sensazioni.
La revisione dovrebbe produrre una scelta concreta: ridurre il perimetro, spostare la data, aggiungere risorse, cambiare metodo o interrompere il progetto. Anche la cancellazione può essere una buona decisione se i dati mostrano che il valore atteso non è più raggiungibile.
Leggi anche: KPI aziendali e pianificazione - come scegliere quelli giusti
Proteggere la qualità delle riunioni
Per un progetto di dimensioni medie, una riunione settimanale di 30 minuti può bastare se il cruscotto è aggiornato e l’agenda è orientata alle decisioni. Le riunioni più lunghe servono solo quando bisogna risolvere un problema specifico, non per leggere ad alta voce attività già visibili.
Chiederei sempre tre aggiornamenti: che cosa è stato completato, che cosa rischia di bloccarsi e quale decisione serve dagli altri. Questo formato mantiene il focus sul flusso del lavoro e riduce il tempo speso in reportistica ripetitiva.
Gli errori che rendono inefficace anche il miglior metodo
Il primo errore è confondere la digitalizzazione con il miglioramento. Trasferire un processo disordinato in una nuova piattaforma lo rende solo disordinato ma più costoso. Prima bisogna eliminare passaggi inutili, chiarire chi decide e definire quali dati meritano di essere raccolti.
Il secondo è pianificare senza coinvolgere chi svolgerà il lavoro. Le stime preparate solo dalla direzione spesso ignorano dipendenze, tempi di approvazione e attività operative invisibili. Un workshop di pianificazione di 60-90 minuti con le persone chiave può evitare settimane di correzioni successive.
Il terzo è misurare solo la consegna. Un progetto completato nei tempi ma respinto dagli utenti non è un successo pieno. Per questo inserirei fin dall’inizio almeno un indicatore di adozione o beneficio ottenuto, non soltanto date e costi.
Il quarto è utilizzare l’IA senza regole condivise. Prompt improvvisati, dati riservati copiati in strumenti non autorizzati e risultati non verificati possono creare rischi operativi e reputazionali. Una breve policy interna dovrebbe indicare quali dati si possono usare, chi controlla gli output e quali decisioni non possono essere automatizzate.
La regola da tenere accanto a ogni roadmap
Una gestione efficace non nasce dall’accumulo di procedure, ma dalla capacità di collegare strategia, lavoro reale e decisioni tempestive. Per iniziare, sceglierei un solo progetto, definirei un obiettivo misurabile, limiterei il lavoro aperto e fisserei una revisione settimanale basata su pochi indicatori.
Dopo 30 giorni si può verificare se il team vede meglio le priorità, se i blocchi vengono risolti più rapidamente e se le riunioni producono decisioni più chiare. Se questi segnali non migliorano, cambierei il processo prima dello strumento: nella maggior parte dei casi, è lì che si trova il vero margine di miglioramento.
