Bacheca Kanban per pianificare meglio il lavoro aziendale

Cleros Silvestri .

18 aprile 2026

Bacheca kanban con post-it colorati nelle colonne "To Do", "In Progress" e "Done".

Quando le attività si accumulano tra e-mail, riunioni e fogli Excel, diventa difficile capire che cosa sia davvero prioritario e dove si stia creando un rallentamento. Una bacheca Kanban rende il lavoro visibile, aiuta a distribuire meglio le responsabilità e trasforma la pianificazione aziendale in un flusso concreto, leggibile da tutto il team. In questa guida mostro come strutturarla, quando scegliere uno strumento fisico o digitale, quali metriche osservare e quali errori evitare.

Una visione chiara per organizzare meglio il lavoro

  • Visualizzare il flusso permette di capire subito quali attività sono da iniziare, in corso o bloccate.
  • I limiti WIP impediscono di aprire troppi lavori contemporaneamente.
  • Colonne e regole semplici rendono la pianificazione utile anche a chi non conosce le metodologie Agile.
  • Le metriche aiutano a misurare tempi, colli di bottiglia e capacità reale del team.
  • Lo strumento digitale conviene quando il gruppo lavora da sedi diverse o gestisce molte dipendenze.

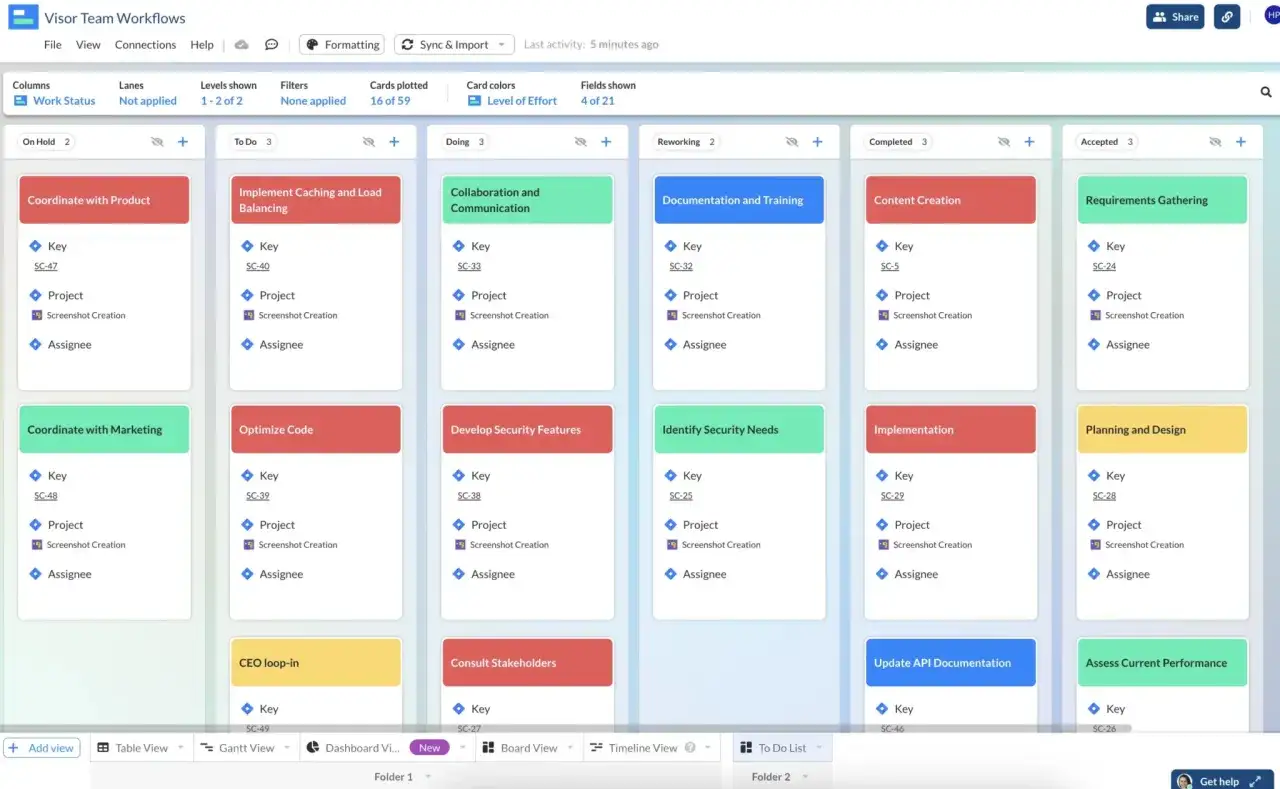

Bacheca Kanban con colonne

Che cosa rende utile una bacheca Kanban

Il principio è semplice: ogni attività viene rappresentata da una scheda e si sposta tra colonne che descrivono lo stato del lavoro. La configurazione più comune comprende Da fare, In corso e Completato, ma un’azienda può aggiungere passaggi come Revisione, Approvazione o In attesa di informazioni.

La forza del metodo non sta nei post-it colorati. Sta nel fatto che il team vede contemporaneamente priorità, carico di lavoro e blocchi. In una riunione di pochi minuti si può capire perché una pratica HR è ferma, chi deve intervenire e quali attività rischiano di accumularsi.

Io la considero soprattutto uno strumento di coordinamento. Non serve a controllare ogni minuto delle persone, ma a rendere più trasparente il percorso che porta da una richiesta a un risultato. Questa distinzione è importante, perché una bacheca usata come strumento di sorveglianza viene rapidamente percepita come un peso.

La differenza tra attività e progetto

Una scheda dovrebbe descrivere un’unità di lavoro abbastanza chiara da poter essere completata e verificata. “Migliorare il processo di selezione” è troppo generico, mentre “definire il modello per il colloquio tecnico” è più facile da assegnare e spostare.

Per i progetti complessi si possono usare schede principali e sotto-attività, senza però riempire la bacheca di dettagli inutili. Il criterio pratico è questo: se una scheda resta ferma per settimane, probabilmente deve essere suddivisa o collegata a un obiettivo più ampio.

Come progettare le colonne per la pianificazione aziendale

La bacheca deve seguire il modo in cui il lavoro accade davvero, non un modello copiato da un manuale. Prima di creare le colonne, osservo il percorso reale di una richiesta e individuo i passaggi in cui il lavoro cambia mano o richiede una decisione.

Per un team HR, ad esempio, il flusso potrebbe essere Richieste ricevute, Priorità definite, In lavorazione, In approvazione, Completate. Per il reparto comunicazione, invece, possono servire Brief, Produzione, Revisione, Pubblicazione e Analisi risultati.

Colonna Domanda a cui risponde Rischio da controllare
Da fare Quali attività sono pronte per essere avviate? Un elenco troppo lungo e senza priorità
In corso Su che cosa sta lavorando il team adesso? Troppe attività aperte insieme
In revisione Chi deve verificare o approvare il risultato? Attività ferme in attesa di un responsabile
Bloccato Che cosa impedisce di procedere? Problemi invisibili o dimenticati
Completato Quale lavoro è stato concluso secondo i criteri concordati? Spostamenti prematuri senza verifica

Una colonna “Bloccato” è utile solo se produce un’azione. Se diventa un parcheggio permanente, bisogna aggiungere nella scheda la causa del blocco, il referente e la prossima azione. In caso contrario si limita a rendere visibile il problema senza risolverlo.

Leggi anche: OKR template - Guida pratica per obiettivi misurabili in azienda

Il limite WIP protegge la concentrazione

WIP significa Work in Progress, cioè lavoro in corso. Impostare un limite, per esempio massimo tre attività per persona o cinque per una fase del processo, aiuta il gruppo a terminare ciò che ha iniziato prima di aprire nuovi fronti.

Non esiste un numero universale. Un team che gestisce richieste brevi può sostenere un limite più alto, mentre un gruppo impegnato in attività analitiche dovrebbe mantenerlo più basso. Il limite va testato per due o tre settimane e modificato in base ai blocchi osservati, non alle impressioni del momento.

Dalla strategia alle attività con un flusso concreto

Il collegamento con la pianificazione aziendale diventa efficace quando la bacheca non contiene solo compiti operativi, ma mostra anche il loro legame con gli obiettivi. Io suggerisco di partire da una priorità trimestrale e trasformarla in risultati osservabili, poi in attività assegnabili.

  1. Definire l’obiettivo, ad esempio ridurre il tempo necessario per coprire una posizione aperta.
  2. Individuare i risultati attesi, come standardizzare il brief, fissare i tempi di risposta e aggiornare i modelli di comunicazione.
  3. Creare schede operative con responsabile, scadenza, criterio di completamento e dipendenze.
  4. Ordinare le priorità in base all’impatto e all’urgenza, evitando di segnare tutto come prioritario.
  5. Rivedere il flusso con una breve riunione settimanale e correggere ciò che non funziona.

Immaginiamo un progetto di digitalizzazione del processo ferie. Le schede possono riguardare la raccolta dei requisiti, la scelta dello strumento, la verifica con il consulente del lavoro, il test con un piccolo gruppo e la comunicazione interna. Il vantaggio è che le dipendenze diventano visibili: il test non può partire finché i requisiti non sono stati approvati.

Per evitare che la pianificazione diventi una lista infinita, ogni scheda dovrebbe contenere almeno quattro informazioni: responsabile, scadenza, definizione di completamento e blocchi. La scadenza da sola non basta, perché non chiarisce che cosa significhi davvero “finito”.

Strumento fisico o piattaforma digitale

Una bacheca fisica funziona bene quando il team lavora nello stesso ufficio e gestisce un numero contenuto di attività. Un pannello, alcuni cartoncini e pennarelli possono costare indicativamente da 50 a 200 euro, in base a dimensioni e materiali, e permettono di iniziare senza formazione tecnica.

Il formato digitale è più adatto a gruppi distribuiti, progetti con molte persone o processi che richiedono allegati, notifiche e storico delle modifiche. I piani base di molte piattaforme si collocano spesso tra 0 e 25 euro per utente al mese, ma prezzi e funzioni cambiano: prima di scegliere conviene verificare utenti inclusi, automazioni, esportazione dei dati e gestione degli accessi.

Criterio Bacheca fisica Strumento digitale
Avvio Molto rapido Richiede configurazione iniziale
Lavoro da remoto Limitato Adatto a team distribuiti
Storico delle attività Quasi assente Di solito disponibile
Collaborazione Ottima in presenza Ottima anche a distanza
Rischio principale Schede perse o non aggiornate Dashboard troppo complessa

La scelta migliore non dipende dal numero di funzioni disponibili. Se il team usa solo le colonne essenziali, una soluzione semplice può bastare; se invece servono dati sensibili HR, bisogna considerare permessi, conformità e separazione delle informazioni riservate. Le valutazioni sui dipendenti, per esempio, non dovrebbero stare in una bacheca condivisa con tutta l’azienda.

Le metriche che aiutano a migliorare il flusso

Non è necessario trasformare il metodo in un sistema burocratico. Bastano pochi indicatori per capire se il lavoro scorre meglio. Il lead time misura il tempo dalla richiesta alla consegna, mentre il cycle time considera il periodo da quando l’attività entra in lavorazione a quando viene completata.

Un altro dato utile è il throughput, cioè il numero di attività concluse in un determinato periodo. Se il team chiude in media 20 richieste al mese ma ne apre 35, la bacheca sta mostrando un problema di capacità, priorità o processo. Non è un invito a lavorare più velocemente a ogni costo.

  • Tempo medio di completamento per individuare rallentamenti.
  • Numero di attività bloccate per capire dove servono decisioni o risorse.
  • Età delle schede aperte per evitare che i lavori più vecchi vengano dimenticati.
  • Distribuzione del carico per prevenire squilibri tra colleghi.

Io controllerei questi indicatori ogni due o quattro settimane, non ogni giorno. Il dato deve aiutare a migliorare il sistema, non diventare un obiettivo individuale che incentiva a chiudere schede in fretta lasciando irrisolta la parte più importante.

Gli errori che svuotano di valore la bacheca

Il primo errore è creare troppe colonne. Un processo con dieci o dodici stati può sembrare preciso, ma spesso rende difficile capire dove collocare una scheda. Meglio partire da quattro o sei fasi realmente usate e aggiungere dettagli solo quando emerge una necessità concreta.

Un secondo problema è trattare ogni attività come urgente. Se tutto è prioritario, il team non ha una direzione e cambia continuamente focus. Per me funziona meglio limitare le priorità alte a poche iniziative e spiegare chiaramente che cosa può aspettare.

Capita anche che la bacheca venga aggiornata solo prima della riunione. In quel caso offre una fotografia costruita a posteriori, non uno strumento di lavoro. Un responsabile deve stabilire chi aggiorna le schede e in quale momento del flusso, lasciando comunque al team la responsabilità del contenuto.

Infine, la visualizzazione non risolve automaticamente i problemi organizzativi. Se le decisioni sono lente, i ruoli confusi o le priorità cambiano ogni giorno, la bacheca renderà questi difetti più evidenti, ma non li eliminerà. Serve allora intervenire su responsabilità, criteri di approvazione e capacità disponibile.

La bacheca diventa utile quando migliora anche il benessere

Una gestione visuale ben progettata riduce il lavoro nascosto, le interruzioni e la sensazione di dover ricordare tutto. Per proteggere il benessere del gruppo, si può aggiungere una regola semplice: nessuna nuova attività entra in lavorazione senza liberare spazio, salvo emergenze definite in anticipo.

Dopo un mese di utilizzo, conviene chiedere al team quali colonne generano confusione, quali schede restano ferme e quali riunioni sono diventate superflue. La bacheca non è un arredo né un dogma metodologico. È un accordo visibile sul modo in cui l’azienda decide, collabora e porta a termine il lavoro.

Se il flusso è chiaro, i limiti sono realistici e le metriche restano al servizio delle persone, questo strumento può migliorare insieme priorità, produttività e sostenibilità del carico. È già un ottimo risultato per una soluzione tanto semplice da iniziare.

Domande frequenti

Le colonne devono riflettere il flusso reale del lavoro, partendo in genere da quattro o sei fasi. Oltre a Da fare, In corso e Completato, possono servire Revisione, Approvazione o Bloccato. Per ogni attività bloccata vanno indicati causa, referente e prossima azione.
La bacheca fisica è adatta a team presenti nello stesso ufficio con poche attività e può costare indicativamente da 50 a 200 euro. Lo strumento digitale è preferibile per gruppi distribuiti, molti collaboratori o processi con allegati, notifiche e storico; i piani base costano spesso da 0 a 25 euro per utente al mese.
Non esiste un limite universale: si può partire, per esempio, da un massimo di tre attività per persona o cinque per una fase. Il limite va testato per due o tre settimane e modificato osservando blocchi e capacità reale, evitando di basarsi solo sulle impressioni.
Lead time e cycle time misurano rispettivamente il tempo dalla richiesta alla consegna e quello trascorso dall'avvio al completamento. Sono utili anche throughput, numero di attività bloccate, età delle schede aperte e distribuzione del carico. Conviene analizzarli ogni due o quattro settimane, senza trasformarli in obiettivi individuali.
Valuta l'articolo

Media: 0.0 / 5 · 0 valutazioni

Tag

kanban wip lead time cycle time throughput
Autor Cleros Silvestri
Cleros Silvestri
Mi chiamo Cleros Silvestri e ho sette anni di esperienza nel campo della gestione delle risorse umane, della digitalizzazione e del benessere organizzativo. La mia curiosità per questi temi è nata dal desiderio di comprendere come le aziende possano migliorare il proprio ambiente di lavoro e, di conseguenza, il benessere dei propri dipendenti. Mi piace esplorare le sfide che le organizzazioni affrontano nella transizione verso il digitale e come queste possano implementare pratiche innovative per promuovere un clima lavorativo sano e produttivo. Nel mio lavoro, mi impegno a fornire informazioni utili e aggiornate, semplificando argomenti complessi e confrontando diverse fonti per garantire la massima accuratezza. Scrivo di strategie HR, strumenti digitali e iniziative di benessere, sempre con l'obiettivo di rendere questi concetti accessibili e comprensibili. Sono convinto che una buona comunicazione e una chiara organizzazione delle informazioni possano fare la differenza nel supportare le aziende e i professionisti nel loro percorso di crescita.
